建築確認検査の重要性や現場で役立つチェックリストを紹介

建築確認検査について「実際何を検査するのかわからない」「どこに注意すればよいのか知りたい」などの悩みを感じている方も多いのではないでしょうか。
令和7年4月に施行された建築基準法の改正では、4号特例の縮小や省エネ基準の義務化など、実務に影響を与える変更が盛り込まれました。こうした背景からも、建築確認検査への正しい理解と、適切な対応が重要となってきています。
今回は、建築確認検査の基本的な仕組みや役割、法改正のポイント、さらに現場で役立つ実践的な知識を解説します。設計・施工に関わる方は、ぜひ最後までご覧ください。
建築確認検査とは?重要性やメリットを説明
建築確認検査は、建物の計画や工事が建築基準法などの法令に適合しているかを事前に審査・検査する制度です。
あらためて、建築確認検査の目的や重要性、メリットをご紹介します。
建築確認検査の目的
建築確認検査は、建築物が建築基準法や関連法令に適合しているかを、設計段階から工事完了までの各段階で審査・検査することを目的としています。防火性や衛生面、そして違法建築を未然に防ぎ、建物の安全性・信頼性を確保する重要な仕組みです。
建築確認ではまず、着工前に設計図書や計画内容が法令に適合しているかを審査し、さらに工事中および工事完了後にも現場での検査が行われます。これらの審査・検査は、行政の建築主事、または国土交通大臣により指定された民間の確認検査機関が担当するものです。
なお、建築確認検査では、工事完了時における完了検査を含め、確認検査機関による検査認証を受けます。それを経てはじめて、建物が法的に適正であることが正式に証明されるのです。
建築確認検査はなぜ重要なのか?
建築確認検査が重要とされる理由は、法的・実務的なリスクを回避するうえで欠かせない制度であるためです。建築確認検査を怠ると、建物は違法建築とみなされ、工事の中止命令や是正措置が求められることがあります。
さらに状況によっては、使用制限や解体命令が下されるケースもあり、プロジェクト全体に大きな影響を与えかねません。工期の遅延、関係者との信頼低下といった、深刻なトラブルに発展するリスクも考えられます。
また、建築確認済証や検査済証が交付されていない建物は、不動産取引や住宅ローンの審査において不利になる傾向にあります。売却時にトラブルが生じる可能性もあるため、適切な確認と検査を経て、法的な裏付けを取ることが大切なのです。
建築確認検査を受けるメリット
建築確認検査を受けるメリットは、建物が法令に適合していることが公的に証明される点にあります。これにより、クライアントや関係者からの信頼が得られやすくなり、計画段階から完成後に至るまで、スムーズにプロジェクトを進められます。
また、「法的に問題のない建物」として認められることで、将来的なトラブルや訴訟のリスクを回避しやすくなるのもメリットです。さらに適法性が証明されている建物は、売却や賃貸の際にも安心材料となり、市場での評価も高くなる傾向があります。
建築確認検査が必要な建築物の種類
建築確認検査は、都市計画区域や準都市計画区域内で新築・増築・改築などの工事を行う場合に、原則として必要とされています。対象となるのは、住宅・商業施設・工場など、一定規模以上の建築物です。
なかでも注意したいのが、特殊建築物や大規模な修繕・模様替え、用途の変更などです。これらも内容によっては、建築確認検査の対象になります。
また、確認対象は建築物だけではありません。高さ2mを超える擁壁や昇降機といった工作物も、一定条件を満たす場合には建築確認の対象とされます。
建築確認検査の流れを理解する
建築確認検査を正しく理解しておくことは、手戻りのないスムーズな設計・施工を実現するうえで欠かせません。
ここでは、申請から検査までの一連の流れと、それぞれの段階で求められる書類や注意点を解説します。
建築確認検査の概要

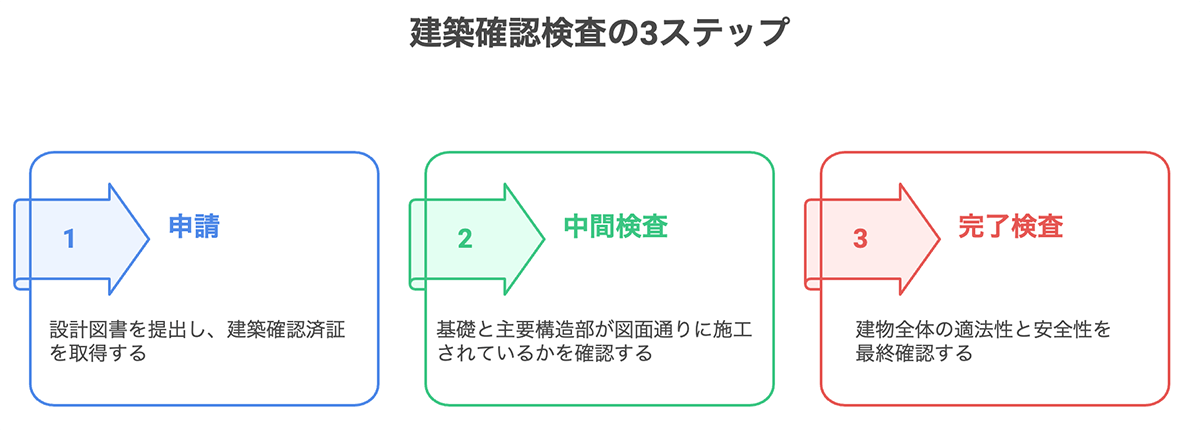

建築確認検査は、次の3つの段階に分けられます。
1.申請
設計図書や構造計算書、敷地条件の資料などをもとに、建築基準法や都市計画法といった関連法令への適合性が審査されます。申請が認められると、「建築確認済証」が交付され、工事に着手できます。
2.中間検査
基礎工事や主要構造部の施工が完了した段階で実施されます。たとえば、配筋の状況や構造接合部の施工精度などが確認され、設計図書との整合性がチェックされます。対象となる建築物は限定されており、すべての建物で必須ではありません。
3.完了検査
建物の竣工後、全体の適法性や安全性が最終的に確認される検査です。ここでのチェックをクリアすると、「検査済証」が交付され、建物を正式に使用できるようになります。
なお、この完了検査を含む確認検査の全体は、建築主事または指定確認検査機関によって実施されるものです。
申請の流れ
申請時は、設計図書や構造計算書、敷地に関する資料などを、建築主事または指定確認検査機関に提出します。これらの書類では、建築基準法や都市計画法といった関連法令に適合しているかどうかが厳密に審査されます。
審査に合格すると、建築確認済証が交付され、工事に着手できるようになります。申請をスムーズに進めるためには、事前に十分な準備を行い、設計図書や構造計算書を正確かつ詳細に作成しておくことが重要です。
検査のタイミング
中間検査は、基礎工事や主要構造部の工事が完了したタイミングで実施されます。一方、完了検査は、建物が竣工した後に行われ、建物全体の適法性や安全性が最終的に確認されます。
建築基準法の改正による建築確認検査への影響
令和7年4月に施行された建築基準法の改正は、建築確認検査の実務に大きな影響を与えました。特に、「4号特例の縮小」と「省エネ基準の適合義務化」という2つの改正は、これまで確認の対象外だった小規模な建築物にも、新たな審査項目や設計対応を求める内容となっています。詳しく見ていきましょう。
最近の建築基準法の改正点
今回の法改正の柱の一つが「4号特例の縮小」です。従来、小規模な木造2階建て住宅などの「4号建築物」は、建築確認の際に構造関係規定等の図書提出が省略されていました。しかし、この特例が見直されることになります。
出典:国土交通省「4号特例が変わります」

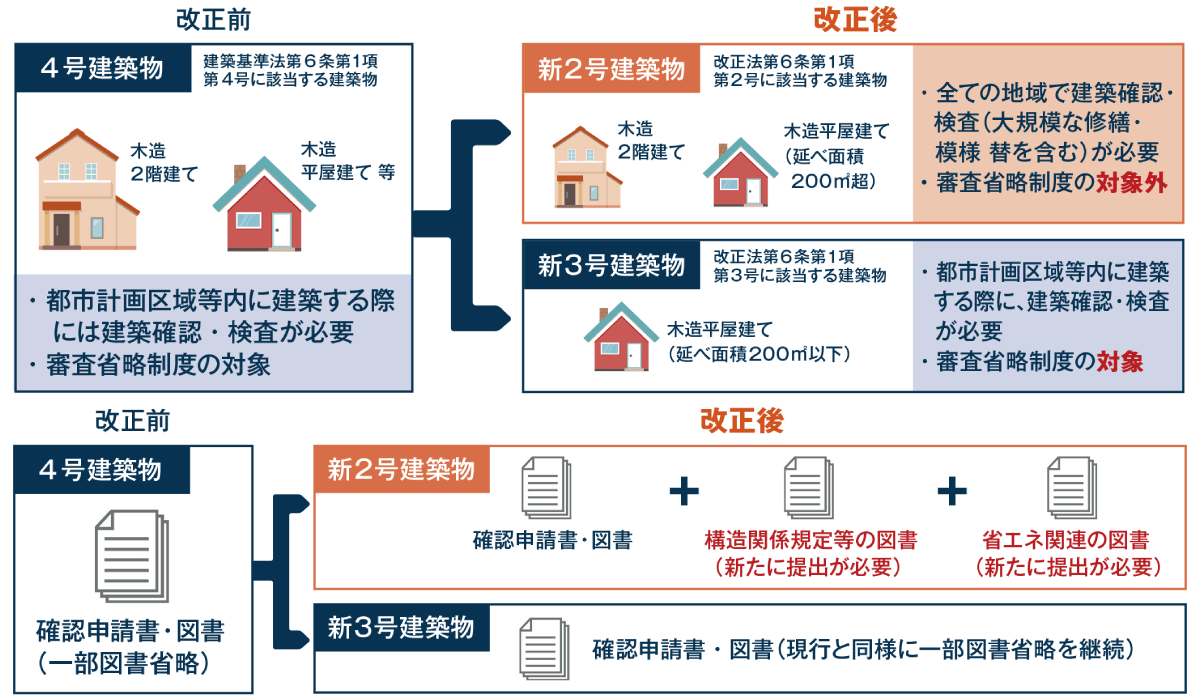

改正後は、平屋かつ延床面積200㎡以下の木造建築物などを除き、ほとんどの建築物が「新2号建築物」または「新3号建築物」として分類されます。これにより、構造計算書や仕様規定に関する図書の提出が必須となり、確認申請時の審査がこれまで以上に厳格化されました。
もう一つの大きな変更点は、「省エネ基準の適合義務化」です。これまで省エネ基準は、大規模な建築物のみに適用されていましたが、改正後はすべての新築住宅および非住宅建築物が対象となります。

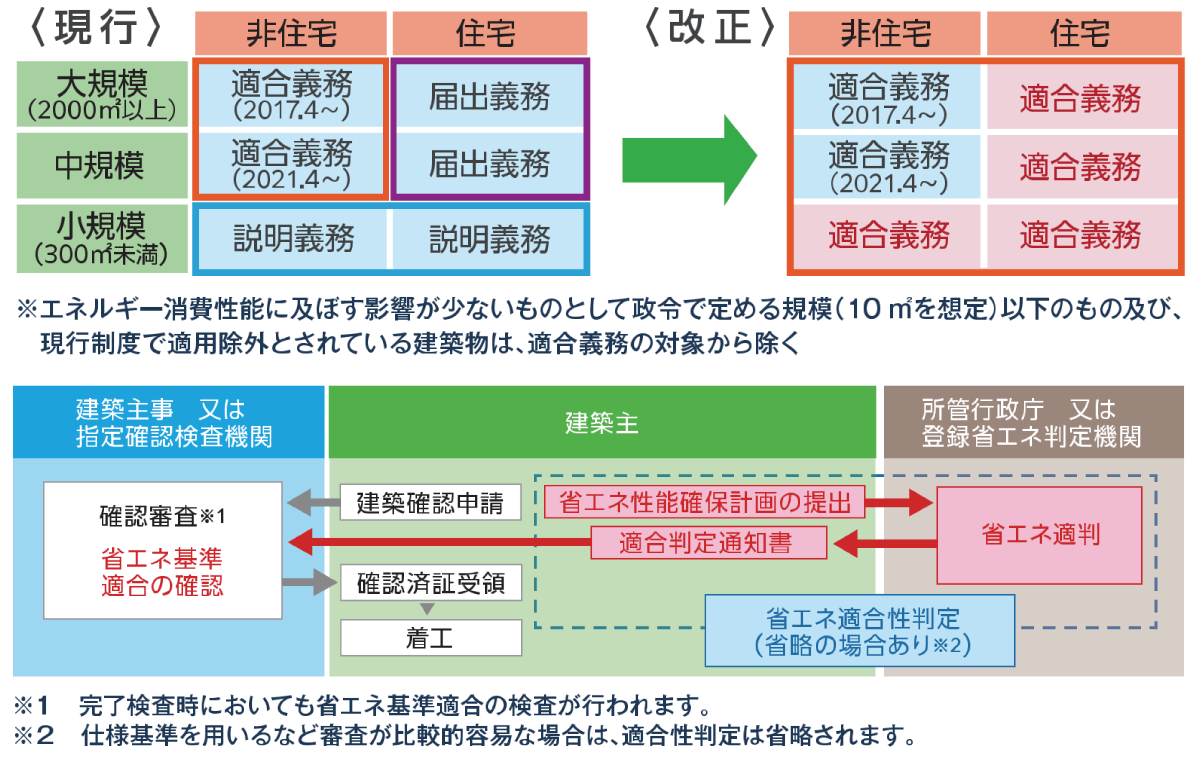

出典:国土交通省「省エネ基準適合義務化」
確認申請の際には、エネルギー消費性能計算書などの提出が求められ、設計内容が国の定める基準に適合しているかどうかが審査されます。
このように、今回の改正は、建築確認検査の厳格化、提出書類の増加、審査内容の高度化といった、実務面にさまざまな影響を与えました。
影響を受けやすいプロジェクトの特徴
「4号特例の縮小」による影響が特に大きいのは、これまでその適用を受けていた小規模な木造住宅や共同住宅のプロジェクトです。こうした案件では、新たに構造計算書や仕様の適合性を示す図書の作成が求められ、設計段階での業務負担やコストの増加が避けられません。
一方、「省エネ基準の適合義務化」は、建物の用途や規模を問わず、すべての新築プロジェクトに影響を与える改正です。断熱性能や設備のエネルギー効率を基準値以上に確保する必要があるため、建材の選定や設計手法の見直しが求められます。
改正に対応するための対策
「4号特例の縮小」については、構造計算書や仕様図書の作成体制をあらかじめ整え、これまで以上に詳細な構造検討を実施しましょう。また、「省エネ基準の適合義務化」に対応するには、設計の初期段階から省エネ性能を重視した計画立案が重要です。
断熱性能の強化や高効率な設備の導入、自然エネルギーの活用など、多角的な視点での対策が必要になります。
建築確認検査をスムーズに進めるポイント
建築確認検査のプロセスを円滑に進めるためには、設計段階での周到な準備と、施工段階における精密な管理が欠かせません。以下、検査をスムーズに進めるためのポイントをご紹介します。
設計段階で押さえるべきポイント
まずは、設計初期の段階で法規制を正確に把握し、それに沿った設計計画と申請書類を準備することが重要です。特に敷地条件や地域ごとの条例、構造の仕様に関する確認を怠ると、後工程での修正や申請の差し戻しにつながる可能性があります。
法規制チェックリスト
以下、設計時に確認すべき主要な法規制をまとめました。自治体によっては独自の規制が加わる場合もあるため、条例の精査も欠かさず行いましょう。
確認項目 | チェック内容 | 注意点 |
---|---|---|
接道義務 | 敷地が建築基準法上の道路に2m以上接しているか | 位置指定道路の扱いや私道負担の有無も確認が必要 |
用途地域 | 建ぺい率・容積率・高さ制限などに適合しているか | 自治体独自の上乗せ規制や地区計画に注意 |
斜線制限 | 道路・隣地・北側斜線の制限を超過していないか | 計算方法の誤りによる設計修正が多発しやすい項目 |
防火規定 | 地域区分(防火・準防火など)に応じた耐火性能を確保しているか | 準防火地域でも開口部や軒裏に厳しい規定がある |
申請書類作成と設計ミス回避策
構造計算書や設計図書を作成する際は、数値の正確性だけでなく、書類全体の整合性と提出フォーマットにも十分な注意が必要です。特に以下のポイントを事前に確認しましょう。
▢ 建築面積・延床面積・高さの数値は計算根拠を明示 ▢ 建築面積や延床面積などの数値には、必ず計算根拠を添えて記載する ▢ 立面図・配置図・構造概要など各図面間に矛盾がないかをチェックする ▢ 断熱性能など、省エネ関連の数値に整合性を持たせる |
図面や書類の不備は、確認申請の差し戻しだけでなく、工期遅延につながるため注意してください。
施工中に注意すべき検査基準
施工会社にとって重要なのは、中間検査や完了検査での指摘を避け、スムーズに工事を進めることです。以下、中間検査・完了検査の確認項目を把握しておきましょう。
検査段階 | 主な確認項目 | 重点チェックポイント |
---|---|---|
中間検査(基礎) | 配筋状況 | ・鉄筋の種類 ・径 ・本数 ・間隔 ・かぶり厚さ |
中間検査(躯体) | 構造接合部 | ・ボルト締付けトルク ・溶接部品質 ・耐力壁 |
完了検査 | 建物寸法 | ・各階天井高 ・開口部位置 ・設備機器設置状況 |
完了検査 | 断熱施工 | ・隙間なく適切な施工 ・気密性能の確保 |
また、検査現場では、特定の施工工程で繰り返し指摘を受けるケースがあります。特に中間検査や完了検査のタイミングでは、以下3つのポイントでのミスが多く、設計図との整合性が求められます。
指摘されやすい項目 | 主な原因 | 有効な予防策 |
---|---|---|
鉄筋のかぶり厚さ不足 | ・スペーサーの配置ミス ・施工時の押し込み不足 |
・かぶり寸法を現場で都度確認 ・使用スペーサーの規格と数量を明示 ・配筋完了後の自主検査を実施 |
設計図書との不一致 | ・軽微な仕様変更の現場判断 ・図面の見落としや誤読 |
・変更時は設計者 ・監理者と必ず事前協議 ・図面の最新状態を現場全体で共有 ・施工前の設計打ち合わせを徹底 |
溶接部の欠陥 | ・施工者の技能不足 ・湿度 ・温度など不適切な施工条件 |
・有資格者による施工を義務化 ・天候や環境条件に応じた施工判断 ・施工直後の目視+非破壊検査で品質を担保 |
現場での施工精度と情報共有体制を高め、検査対応を円滑に進めるための予防策を押さえておきましょう。
